倉庫M&Aで、物流効率化法は単なる法務チェック項目ではありません。荷待ち時間、荷役等時間、入庫重量、バース運用、荷主との協議履歴は、買い手が「買収後に利益を伸ばせるか」「追加投資や荷主交渉がどれだけ必要か」を判断する材料になります。2026年4月から一定規模以上の事業者に中長期計画や定期報告等の対応が求められる局面では、倉庫会社の売却準備でもDDでも、現場データを価格・条件・PMIに接続して説明できるかが重要です。

本記事は、倉庫業M&Aで起こりやすい相談パターンをもとにした一般的な実務解説です。個別企業の成約事例ではありません。本文中のケースは匿名化したモデル事例であり、実在企業の売却・買収・価格条件を示すものではありません。物流効率化法、倉庫業法、貨物自動車運送事業法、労務、税務、契約条件は、案件ごとに専門家へ確認してください。

目次

この記事で扱うテーマ

今回の主題は「倉庫M&A 物流効率化法」です。既存記事で扱った賃貸借契約、消防法、用途地域、WMS刷新、主要荷主依存、冷凍倉庫・保税倉庫などの個別類型とは重ならないよう、2026年以降の制度対応を買収監査とPMIの実務に落とし込む切り口に絞ります。

倉庫会社のM&Aでは、まず売上、営業利益、EBITDA、坪数、立地、荷主構成、保管単価、作業単価が見られます。ところが買い手の本当の関心は、その数字が買収後も維持できるか、さらに改善できるかにあります。物流効率化法の文脈でいう荷待ち時間・荷役等時間は、まさにその維持可能性を測る現場KPIです。

たとえば同じ営業利益でも、予約受付が整理され、バース別の混雑時間が把握され、荷主とリードタイム改善の協議ができている会社と、現場担当者の経験だけで回している会社では、買い手が見るリスクは異なります。制度上の指定対象になるかどうかだけでなく、制度対応に耐えられる管理水準を持っているかが、M&Aの評価に影響します。

物流効率化法が倉庫M&Aの論点になる理由

国土交通省は、物流を国民生活・経済を支える社会インフラと位置付け、2024年問題に対応するため、荷主企業、物流事業者、一般消費者が協力して物流を支える環境整備が必要だと説明しています。改正物流効率化法では、荷主・物流事業者に対して物流効率化のために取り組むべき措置の努力義務が課され、一定規模以上の事業者には中長期計画や定期報告等が求められます。

倉庫業者は、単に貨物を保管するだけの存在ではありません。実際の現場では、入庫予約、車両誘導、荷卸し、検品、棚入れ、流通加工、仕分、出庫、積込み、返品処理、パレット回収、荷主との日次調整までを担います。トラックドライバーが待つ時間や、荷役等に従事する時間は、倉庫側の設計と密接につながります。

このため、倉庫M&Aでは、物流効率化法への対応を「法令遵守の有無」だけで確認すると不十分です。買い手は、買収後に荷主から改善要請を受ける可能性、特定事業者として報告対象になる可能性、バース不足や人員配置の改善投資、料金改定や附帯作業料の交渉余地まで見ます。売り手は、これらを先回りして整理できるほど、買い手にとっての不確実性を下げられます。

なお、物流効率化法の対象や手続は、荷主、連鎖化事業者、貨物自動車運送事業者等、倉庫業者で異なります。倉庫会社が自ら荷主の立場も持つ場合、または運送子会社や利用運送機能を持つ場合には、どの立場でどの指標を見るべきかを分けて確認する必要があります。これは、株式譲渡でも事業譲渡でも同じです。

制度の要点:努力義務と特定倉庫業者

経済産業省の荷主向け説明では、荷主には第一種荷主と第二種荷主があり、第一種荷主は継続的に運送契約を結ぶ者、第二種荷主は運送契約を結ばなくても継続的に運転者と貨物の受け渡しを行う者とされています。荷主には2025年4月から、積載効率の向上、荷待ち時間の短縮、荷役等時間の短縮に関する努力義務が課されています。

倉庫側で重要なのは、荷主だけが対応すればよい制度ではないという点です。国土交通省の説明では、令和7年4月から荷主・物流事業者、つまりトラック、鉄道、港湾運送、航空運送、倉庫についても努力義務が施行されているとされています。倉庫業者も、荷待ち・荷役等時間の短縮や積載効率に関係する現場運用を説明できる状態にしておく必要があります。

さらに、特定事業者の指定では、特定倉庫業者の指定基準値が貨物の保管量70万トン以上とされています。これは、寄託を受けた物品を保管する倉庫に入庫された貨物の年度合計重量を指します。対象となる会社では、保管量届出書、中長期計画、定期報告などの手続が実務上の課題になります。

ただし、M&Aで重要なのは、70万トンに届くかどうかだけではありません。基準未満の中堅・地域倉庫会社でも、主要荷主が特定荷主に該当する場合、荷主から荷待ち時間の計測や改善協力を求められる可能性があります。買い手が大手物流会社や大手荷主系グループであれば、グループ全体のコンプライアンス水準に合わせて、買収対象にも同等の管理を求めることがあります。

したがって、売却準備では、まず自社が特定倉庫業者に該当する可能性を確認しつつ、該当しない場合でも、主要荷主から見た物流効率化法対応の位置付けを整理することが大切です。制度の対象外だから安心、という説明では買い手の不安は消えません。制度対応の波及をどう管理しているかまで示すことが、M&A実務では価値になります。

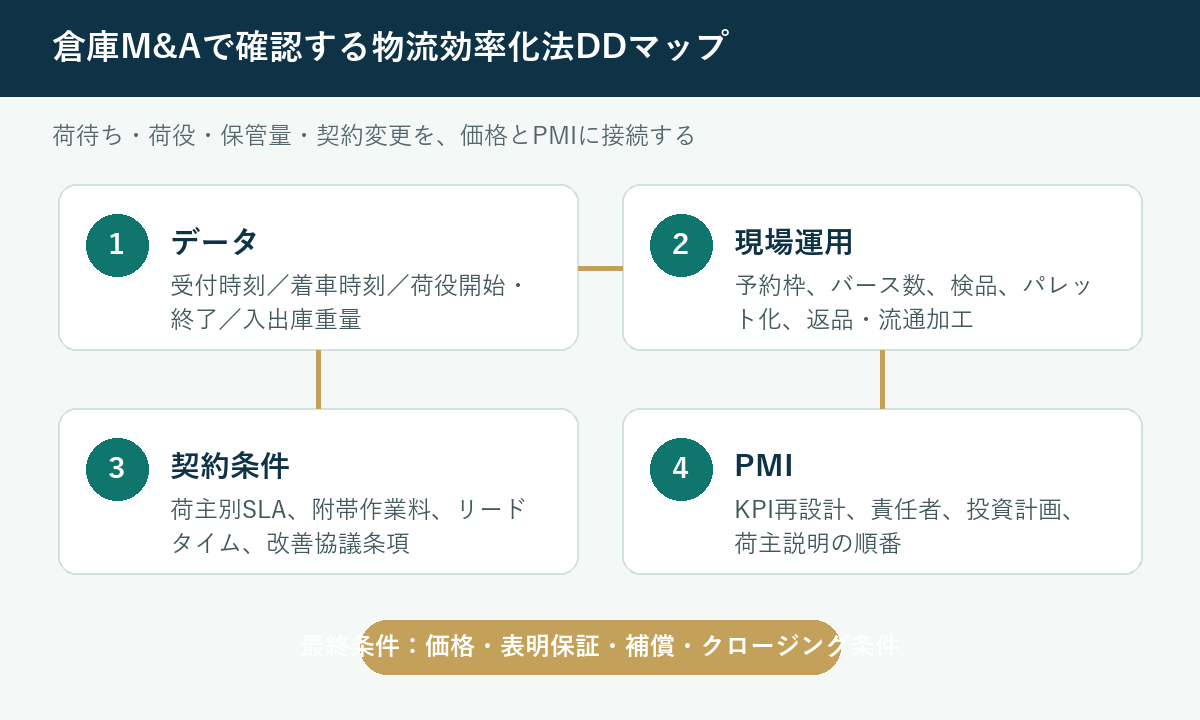

倉庫M&Aで確認する荷待ち時間と荷役時間のDDマップ
物流効率化法の論点は、データ、現場運用、契約条件、PMIの4層で確認します。

DDで買い手が確認する4つのデータ

物流効率化法を踏まえた倉庫M&Aのデューデリジェンスでは、財務諸表だけでは見えない現場データを確認します。買い手が知りたいのは、過去の利益の説明ではなく、将来の改善余地と追加コストです。特に、荷待ち時間、荷役等時間、保管量、荷主別の作業条件は、価格・表明保証・補償・PMI計画に直結します。

確認項目 見るべき資料 M&Aでの意味
荷待ち時間 受付記録、着車時刻、予約システム、バース別滞留データ 荷主都合の待機が多いか、倉庫側の運用で改善できるかを見ます。
荷役等時間 荷役開始・終了時刻、検品記録、入出庫作業日報、流通加工実績 作業単価、附帯業務料、人員配置、設備投資の余地を見ます。
保管量・入庫重量 受寄物入出庫高、WMSデータ、請求明細、寄託契約別の重量情報 特定倉庫業者該当性、荷主別収益性、繁閑差を見ます。
荷主別の協議履歴 改善要請メール、料金改定資料、SLA、契約更新メモ 買収後に価格改定や運用変更を進められるかを見ます。

荷待ち時間について、ポータルサイトでは、到着時刻・時間帯の指示がない場合には、トラックドライバーが集貨場所等に到着した時刻から荷役等の開始時刻までを算定する考え方が示されています。時刻指定がある場合でも、指示時刻より前に到着したケース、時間帯内に到着したケース、遅れて到着したケースで算定の考え方が整理されています。

荷役等時間については、荷積み・荷卸し、検品、荷造り、搬出・搬入、保管、仕分、陳列、ラベル貼り、立替え、荷主等が行う荷役への立会いなど、通常運転業務に附帯する業務が幅広く含まれます。倉庫会社の現場では、これらが請求上は一つの作業料に丸められていることがあります。DDでは、請求項目と現場実態を分けて確認する必要があります。

買い手は、現場データが完全であることだけを求めているわけではありません。むしろ、記録が不十分な会社であっても、どの項目が取れており、どの項目が取れていないか、改善するならどの順番かが整理されていることを評価します。売り手が『感覚では混むが、記録はない』と説明するより、『受付時刻は紙で残っているが荷役開始時刻は未記録。買収後は予約システムと日報を統合すれば計測可能』と説明する方が、買い手は投資額を見積もりやすくなります。

財務DDにどう接続するか

荷待ち時間や荷役等時間は、法務・コンプライアンスだけの話ではありません。倉庫会社の損益に直接つながります。たとえば、午前中に入庫車両が集中し、午後のバース稼働が空いている場合、同じ人員でも作業効率は落ちます。手待ち時間が増えれば残業代や外注費が増え、車両の回転が悪ければ荷主からの改善要請も強まります。

逆に、荷主別に荷待ちの要因を分けて説明できる会社は、買い手から見ると改善余地のある会社です。予約受付システムの導入、納品ロットの見直し、パレット化、ASNや事前出荷情報の活用、検品ルールの簡素化、附帯作業料の明確化などにより、同じ倉庫面積でも処理能力を上げられる可能性があります。これは、買収後のEBITDA改善シナリオになります。

ただし、改善余地があることと、買い手が高く評価することは同じではありません。改善に荷主の同意が必要で、料金改定に時間がかかり、設備投資も必要であれば、買い手はその不確実性を価格に織り込みます。売り手側は、改善テーマを夢物語として語るのではなく、どの荷主とどの協議を始めており、どの投資が必要で、何カ月で効果が出るかを示す必要があります。

財務DDでは、荷主別粗利、作業別採算、残業時間、派遣・外注費、クレーム・再作業、繁忙期の臨時費用と、荷待ち・荷役等時間を並べて見ると実態が見えます。表面上の保管料が高くても、検品や流通加工が無償で含まれている場合、実質採算は低いかもしれません。反対に、荷待ちが短く標準作業が徹底されている荷主は、単価が低くても安定収益源になっていることがあります。

この観点は、既存記事の「倉庫会社の企業価値はEBITDAと資産価値をどう見るか」とも接続します。EBITDAは重要ですが、物流効率化法の時代には、そのEBITDAがどの現場負荷の上に成り立っているかを説明できる会社ほど、買い手の検討が進みやすくなります。

売り手が90日で準備したい資料

売却を考え始めた倉庫会社が、いきなり完璧なシステムを導入する必要はありません。むしろM&A前に大きな投資を始めると、投資回収の説明が複雑になります。まずは、既にある資料を集め、足りない記録を軽く取り始め、買い手に説明できる状態を作ることが現実的です。

1. 荷主別の作業実態を整理する

最初に作るべき資料は、荷主別の作業実態表です。保管料、入出庫料、検品、仕分、流通加工、返品、緊急対応、時間指定、パレット回収、棚卸対応、請求外作業を一覧化します。契約書に書かれている作業と、現場が実際に行っている作業を分けることが重要です。契約書にない作業を長年サービスで行っている場合、買い手は買収後に料金改定できるか、またはコストとして飲み込む必要があるかを確認します。

2. 車両受付とバース運用を可視化する

次に、受付時刻、着車時刻、荷役開始時刻、荷役終了時刻、退場時刻を、少なくとも主要荷主や混雑曜日だけでも記録します。すべての車両で完全に取れなくても、2週間から1カ月のサンプルがあれば傾向を説明できます。バース別、時間帯別、荷主別に分けると、混雑の原因が荷主の到着集中なのか、倉庫側の人員不足なのか、検品ルールなのかが見えます。

3. 保管量と入庫重量の算定根拠を確認する

特定倉庫業者の該当性を見るうえでは、保管量の算定根拠が重要です。国土交通省の手引きでは、特定倉庫業者の基準保管量は70万トンとされ、入庫ごとの重量を合算する考え方が示されています。実務では、実測重量、容積換算、契約書上の重量、合理的な算定方法など、何を根拠にするかを整理しておく必要があります。

4. 荷主との改善協議履歴を残す

荷主との協議履歴は、M&Aでは非常に価値があります。たとえば、納品時間の分散、予約枠の導入、パレット化、検品方法の変更、附帯作業料の明確化、繁忙期の臨時費用負担について、メールや議事録が残っていれば、買い手は買収後の交渉余地を判断できます。口頭で『言えば分かってくれる荷主です』という説明より、資料で協議履歴を示す方が説得力があります。

5. 現場の属人性を棚卸しする

荷待ちや荷役時間の短縮は、システムだけで決まるものではありません。ベテラン担当者が暗黙の順番で車両をさばいている、特定荷主だけ担当者の携帯に直接連絡が来る、急ぎの出荷を現場判断で優先している、といった属人運用は、買い手にとって引継ぎリスクになります。売却前に属人性をなくし切る必要はありませんが、どこに属人性があるかを可視化しておくことが重要です。

これらの準備は、倉庫業登録や寄託契約の確認とも合わせて進めると効果的です。関連する基礎論点は、内部記事の<a href="https://soko-ma-center.jp/soko-column-warehouse-license-dd/">倉庫業登録と許認可をM&A前に確認するポイント</a>、<a href="https://soko-ma-center.jp/soko-column-contract-transfer/">倉庫寄託契約・業務委託契約をM&Aで確認する理由</a>も参照してください。

匿名モデルケース:地域倉庫会社の買収検討

以下は、倉庫業M&Aで起こりやすい論点を理解しやすくするための匿名モデルケースです。実在企業の事例ではありません。

地方都市で普通倉庫を複数運営するA社は、後継者不在を理由に同業グループへの譲渡を検討していました。売上は安定し、営業利益も黒字でした。主要荷主は食品関連、日用品卸、建材商社で、長年の取引があります。土地建物の一部は自社所有、一部は賃借です。従業員の定着率も高く、一見すると買い手にとって分かりやすい案件でした。

ところが初期DDで、買い手は午前中の荷卸し集中と検品作業の長さを気にしました。現場では『いつものこと』として処理していましたが、受付時刻、荷役開始時刻、終了時刻は紙の日報に一部しか残っていません。主要荷主の一社では、契約上は保管と入出庫だけのはずが、実際にはラベル貼りと出荷前検品も無償に近い形で行われていました。

売り手は当初、『長年の取引で問題はない』『荷主からクレームはない』と説明しました。しかし買い手は、物流効率化法対応で荷主側も荷待ち時間や荷役等時間を管理する方向に進むなら、将来、倉庫側にも計測や改善協力が求められると考えました。さらに買収後、グループ標準の予約受付システムを導入する場合、現場教育と荷主説明に一定の時間と費用がかかると判断しました。

このケースで有効だったのは、売り手がDD途中から主要荷主別に作業実態と混雑時間帯を整理したことです。過去データは完全ではありませんでしたが、2週間の実測を行い、どの曜日・時間帯に車両が集中するか、どの作業が契約外に近いかを見える化しました。また、荷主との次回契約更新時に附帯作業料と納品時間分散を協議する余地があることを、過去のメールと営業メモで示しました。

結果として、買い手は価格を一方的に大きく下げるのではなく、クロージング後100日以内に予約受付と作業別KPIを導入するPMI計画を前提に、一定の価格レンジを維持しました。一方で、特定荷主から強い改善要請が来た場合の追加投資や、契約外作業の有償化が進まない場合のリスクについては、表明保証と補償、クロージング後の協力義務で整理しました。

このモデルケースから分かるのは、物流効率化法の論点は、制度対象かどうかの二択ではなく、情報開示の質によって交渉結果が変わるということです。売り手が現場の弱点を隠すと、買い手は保守的に価格を見ます。売り手が弱点と改善余地を同時に示すと、買い手はPMIで価値を作る前提を置きやすくなります。

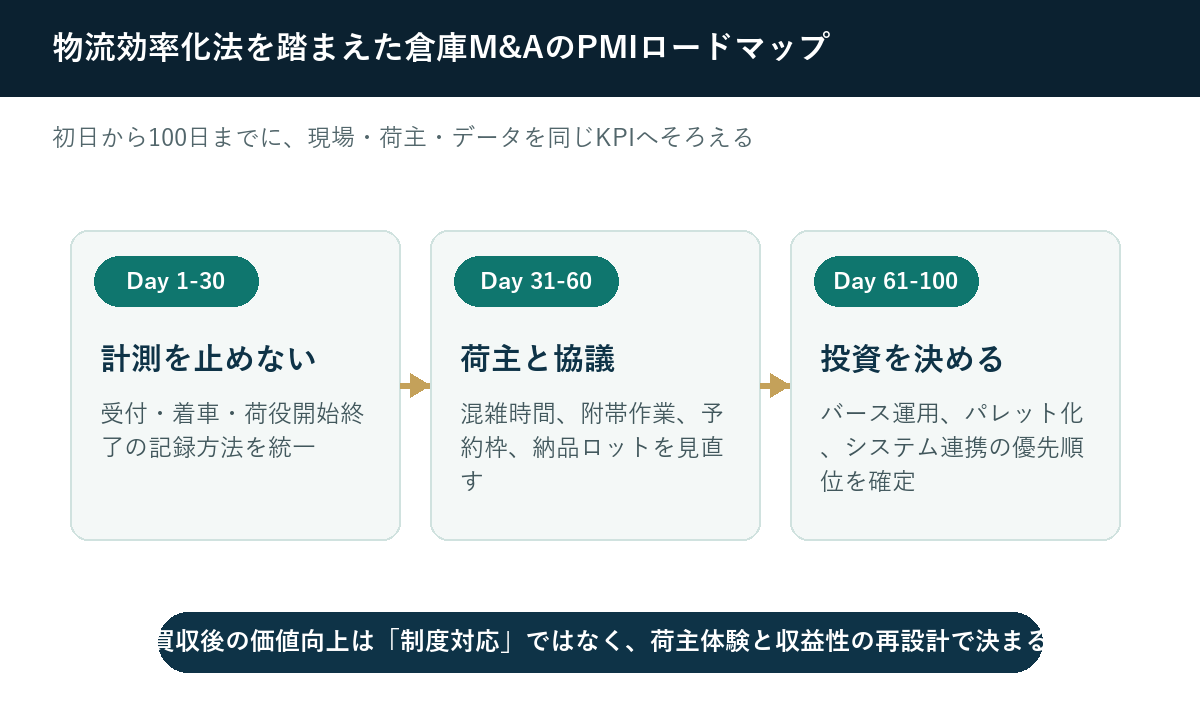

物流効率化法を踏まえた倉庫M&AのPMIロードマップ
買収後100日で、計測・協議・投資判断を順番に進めることが重要です。

PMIで最初にやるべきこと

物流効率化法を踏まえた倉庫M&AのPMIでは、初日から大きな制度対応プロジェクトを立ち上げるより、現場が止まらない範囲でKPIを統一することが重要です。買収直後は、従業員も荷主も不安定になりやすく、いきなり予約ルールや料金体系を変えると反発が起こります。まずは、既存運用を尊重しながら、記録方法をそろえることから始めます。

Day 1-30:記録を止めず、定義をそろえる

最初の30日では、受付時刻、着車時刻、荷役開始時刻、荷役終了時刻、退場時刻、荷主名、車両区分、作業内容の定義をそろえます。紙でもExcelでも構いません。重要なのは、現場が入力できる粒度にすることです。完璧なシステムを急ぐより、どの時間を荷待ちと見なし、どの時間を荷役等時間と見なすかを統一する方が先です。

Day 31-60:荷主別に改善余地を分ける

次の30日では、荷主別に改善余地を分けます。荷主の納品時間集中が原因なのか、倉庫側の人員配置が原因なのか、検品基準が過剰なのか、パレット化されていないことが原因なのかを整理します。すべての荷主に同じ改善策を当てるのではなく、上位荷主から順番に対話することが現実的です。

Day 61-100:投資と契約交渉の優先順位を決める

100日までには、投資と契約交渉の優先順位を決めます。予約受付システム、バース増設、フォークリフト更新、パレット化、ASN連携、検品自動化、人員再配置、附帯作業料の見直しなど、打ち手は多くあります。しかしM&A直後にすべてを同時に進めると現場が疲弊します。効果が大きく、荷主合意が取りやすく、投資回収が見えやすい順に進めることが重要です。

PMIの詳細は、内部記事の<a href="https://soko-ma-center.jp/soko-column-pmi-warehouse/">倉庫業M&AのPMIで現場を混乱させない引継ぎ計画</a>も参考になります。ただし、本記事の焦点は一般的なPMIではなく、物流効率化法により可視化が求められる荷待ち・荷役等時間を、どのように買収後の改善テーマへ変えるかにあります。

契約条件に落とすときの注意点

物流効率化法の論点は、最終契約の条件にも反映されます。買い手が気にするのは、過去の違反の有無だけではありません。将来、荷主や行政から説明や改善を求められたとき、必要な資料が残っているか、売り手が把握していない大きな未開示リスクがないかです。

表明保証では、倉庫業登録、主要契約、行政対応、重要なクレーム、未払い残業代、労働時間管理、荷主との重大な紛争などが確認されます。物流効率化法そのものについては、会社規模や時期により具体的な義務が異なるため、対象該当性、届出状況、計画・報告の有無、行政からの指導・助言の有無を整理するとよいでしょう。

クロージング条件としては、特定の荷主からの契約継続同意、料金改定協議の開始、予約受付システム導入の準備、主要現場責任者の継続勤務、行政手続に必要な資料の引継ぎなどが検討されます。ただし、売り手に過大な義務を課すと成約が難しくなります。実務では、価格、補償、協力義務、PMI計画のバランスを取ります。

また、事業譲渡の場合は、契約や従業員、許認可、システム、荷主との個別同意がより複雑になります。物流効率化法対応で必要なデータがどちらの会社に残るか、過去データを買い手が使えるか、個人情報や営業秘密の扱いはどうするかも確認が必要です。株式譲渡だから自動的に安心、事業譲渡だから必ず不利、という単純な話ではありません。

中小M&Aガイドライン第3版では、支援機関の説明や利益相反、手数料、契約内容などの透明性が重視されています。物流効率化法のように新しい制度対応が絡む案件では、買い手・売り手・支援機関が、どの情報をいつ開示し、どのリスクを誰が負担するかを丁寧に確認することが、後日のトラブル防止につながります。

買い手側の見方:リスクだけでなく買収後の伸びしろを見る

買い手にとって、物流効率化法対応はリスクでもあり、買収後の伸びしろでもあります。現場が混雑している会社は、短期的には追加コストの可能性がありますが、荷主別の改善余地が大きい会社とも言えます。特に、荷主との関係が良く、契約更新の余地があり、現場責任者が改善に前向きであれば、買収後に利益率を高められる可能性があります。

買い手は、対象会社の弱点を見つけるだけでなく、自社のノウハウで改善できるかを見ます。大手物流会社なら予約システムや輸配送ネットワークを持っているかもしれません。荷主系グループなら、発注量や納品条件を調整しやすいかもしれません。倉庫設備会社や不動産系買い手なら、バース改修やマテハン投資を進めやすいかもしれません。

そのため、売り手は自社の課題を隠すより、買い手候補ごとに『どの課題なら相手の強みで解決できるか』を考えるべきです。単に高い価格を提示する相手より、荷主との関係、現場改善、人材維持、設備投資の実行力がある相手の方が、最終的な成約確度は高いことがあります。

買い手側も、物流効率化法対応を理由に過度に価格を下げるだけでは、売り手との信頼関係を損ないます。どのデータが不足しているのか、どの投資が必要なのか、買収後にどの改善を行うのかを具体的に説明すれば、価格交渉は前向きな議論になります。M&Aは、制度リスクの押し付け合いではなく、買収後にどう価値を作るかの合意形成です。

よくある質問

特定倉庫業者に該当しなければ、M&Aで気にしなくてよいですか

気にする必要があります。特定倉庫業者の基準に届かない会社でも、主要荷主が特定荷主に該当する場合、荷主側から計測や改善協力を求められることがあります。また、買い手が大手グループであれば、グループ基準として同じ管理を求める可能性があります。制度上の義務だけでなく、取引先と買い手の管理水準を見て判断しましょう。

過去データが不完全な場合、売却は不利になりますか

不完全であること自体より、不完全な状態を説明できないことが不利になります。どのデータがあり、どのデータがなく、どのように補完できるかを整理すれば、買い手はリスクを見積もれます。売却準備の段階で、主要荷主だけでも短期間の実測を始めると、説明の質が上がります。

予約システムやWMSを入れてから売却した方がよいですか

案件によります。導入済みで運用が定着していれば評価材料になりますが、売却直前に大きな投資を行うと、投資回収や現場負荷の説明が必要になります。買い手が自社システムを持っている場合、売り手側の新規導入が重複投資になることもあります。まずは課題と投資案を整理し、買い手候補の性質に応じて判断するのが現実的です。

荷主にM&Aを伝える前に、物流効率化法の話をしてもよいですか

M&Aの検討事実を開示する前でも、通常の業務改善として、納品時間の分散、荷待ち時間短縮、附帯作業の整理を協議することは可能です。ただし、M&Aに関する情報管理は別問題です。秘密保持を守りながら、通常の改善協議としてどこまで話せるかを整理してください。

売却前チェックリスト

最後に、倉庫会社の売却準備として最低限確認したい項目を整理します。第一に、主要荷主ごとの作業範囲と請求項目が一致しているかを確認します。契約書では保管・入出庫だけなのに、現場では検品、ラベル貼り、返品、緊急出荷、棚卸補助まで行っている場合、買い手はその差分を将来コストまたは料金改定余地として見ます。第二に、車両受付や荷役開始終了の記録がどこまで残っているかを確認します。紙、Excel、WMS、警備室の受付簿など、形式はばらばらでも構いません。まず存在場所と保存期間を一覧化します。

第三に、保管量や入庫重量をどの資料で説明できるかを確認します。特定倉庫業者の基準に届かない会社でも、荷主から重量や時間の説明を求められる可能性があります。第四に、荷主との改善協議を通常業務の議事録として残します。予約枠、納品時間、パレット化、附帯作業料、検品方法、繁忙期対応の協議履歴は、M&Aの情報開示で有効な裏付けになります。第五に、買い手候補ごとに改善テーマを分けます。同業、荷主系、3PL、倉庫不動産系では、買収後に実行できる改善策が異なるためです。

このチェックリストは、売却価格を機械的に上げるための資料ではありません。買い手が不確実性を過大に見積もらないよう、現場の状態を正確に伝えるための資料です。倉庫M&Aでは、弱点を一切見せない会社より、弱点と改善余地を同時に説明できる会社の方が、結果として検討が前に進むことがあります。物流効率化法の時代には、現場データを隠すのではなく、買い手と共有できる形に整えることが、売り手にとっても従業員にとっても現実的な防衛策になります。

まとめ

倉庫M&Aで物流効率化法を扱うときは、制度の対象該当性だけでなく、荷待ち時間、荷役等時間、保管量、荷主別の作業条件、改善協議履歴を一体で見ることが重要です。売り手は、完璧なシステムを整えるより、現場データと契約実態を説明できる状態にすることが先です。買い手は、リスクを見つけるだけでなく、自社のPMIでどの改善を実行できるかを見ます。物流効率化法は、倉庫会社の価値を下げるだけの規制ではなく、現場力と荷主交渉力を可視化する材料にもなります。
倉庫会社の売却や承継をご検討中の方へ。
倉庫業M&A総合センターでは、倉庫会社の売却相談、企業価値の整理、買い手候補の探索、秘密保持を重視した打診プロセスを支援しています。物流効率化法対応、荷主別採算、荷待ち時間、許認可、契約引継ぎなど、倉庫業特有の論点を踏まえてご相談いただけます。
